تونل مکانیزه متروی اسلامشهر

شرکت مهندسین مشاور مترا

شرح پروژه

قرارداد تونل مکانیزه پروژه متروی تهران اسلامشهر بطول 9.5 کیلومتر بین شرکت مهندسین مشاور مترا و شهرداری اسلامشهر در سال 1390 منعقد گردید. سرمایه گذار این پروژه از منابع داخلی شهرداری اسلامشهر است.

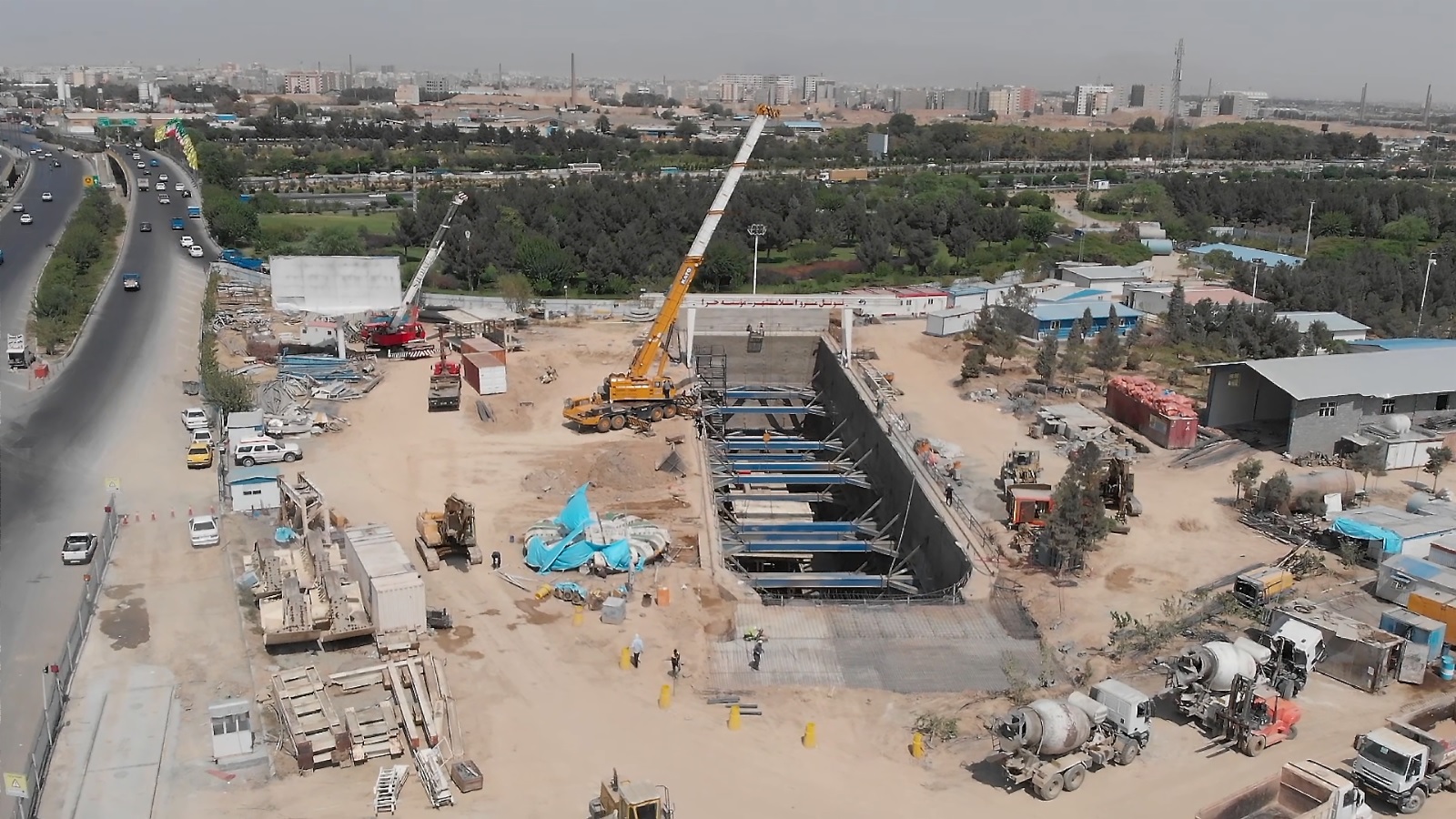

محل اجرای این پروژه  620 متر پس از انتهای ایستگاه آزادگان و محل کارگاه مرکزی و شفت پورتال در امتداد اتوبان آیت الله سعیدی جنب اتوبان آزادگان با حدود 9.5 کیلومتر تونل تا میدان نماز اسلامشهر است. یکی از افتخارات پروژه تونل مکانیزه میزان 1460720 نفر- ساعت کارکرد یا 855 روز کار بدون حادثه  (گزارش شده از سوی کارشناس HSE) تا اردیبهشت 1400 است.

ارکان پروژه

محل اجرای پروژه امتداد اتوبان آیت الله سعیدی جنب اتوبان آزادگان
وضعیت پروژه در دست اجرا
مشاور --------
دستگاه نظارت مهندسین مشاور مترا
کارفرما شهرداری اسلامشهر
پیمانکار قرارگاه سازندگی خاتم الانبیاء (ص)- موسسه حراء
تاریخ و مدت زمان قرارداد بهمن 1397، 36 ماه

اهداف طرح

تکمیل و امتداد جنوبی خط 3 مترو تهران تا اسلامشهر و تامین دسترسی مسافران اسلامشهر و حومه به خطوط متروی تهران

شرح خدمات مهندسین مشاور مترا

قرارداد خدمات نظارت عالیه و کارگاهی اجرای تونل مکانیزه و شفت های ورودی، خروجی و پشتیبان خط متروی تهران- اسلامشهر

ویژگی های پروژه

وضعیت پروژه (قطعه دوم): در دست اجرا
تاریخ شروع:1397/11/01
مدت قرارداد: 36 ماه
طول پروژه: 9.5 کیلومتر تونل
تعداد تونل: 1

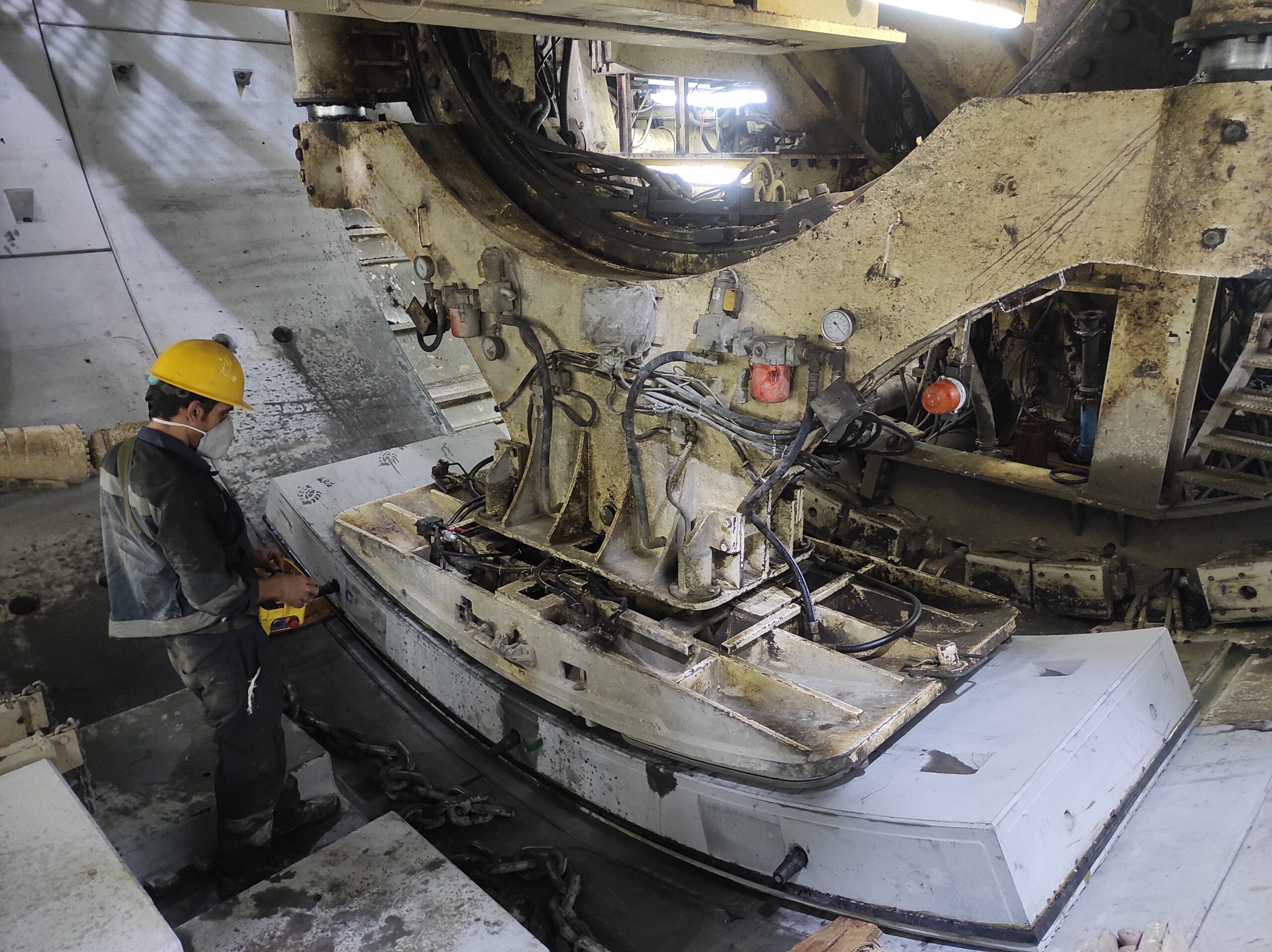

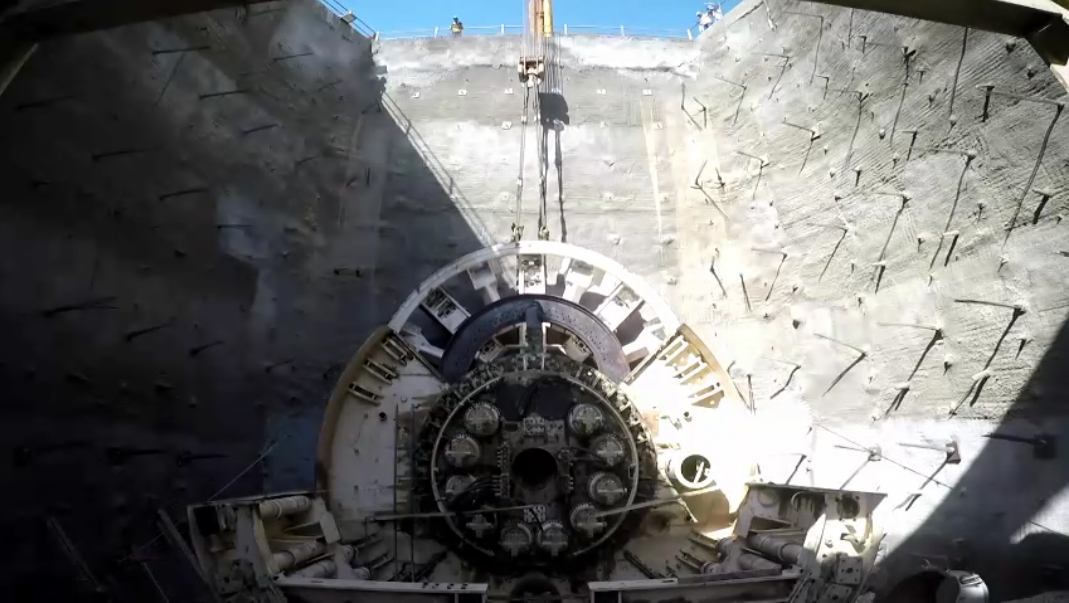

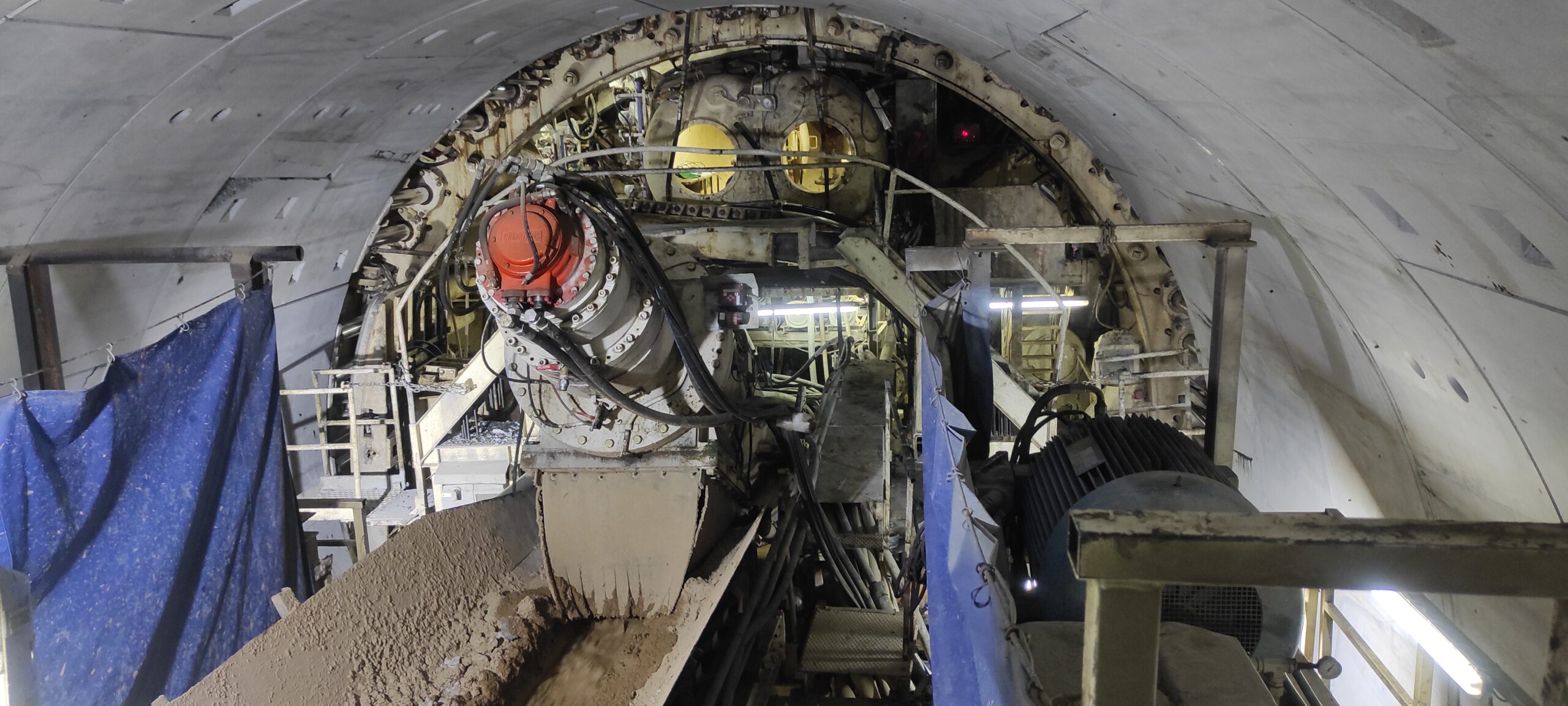

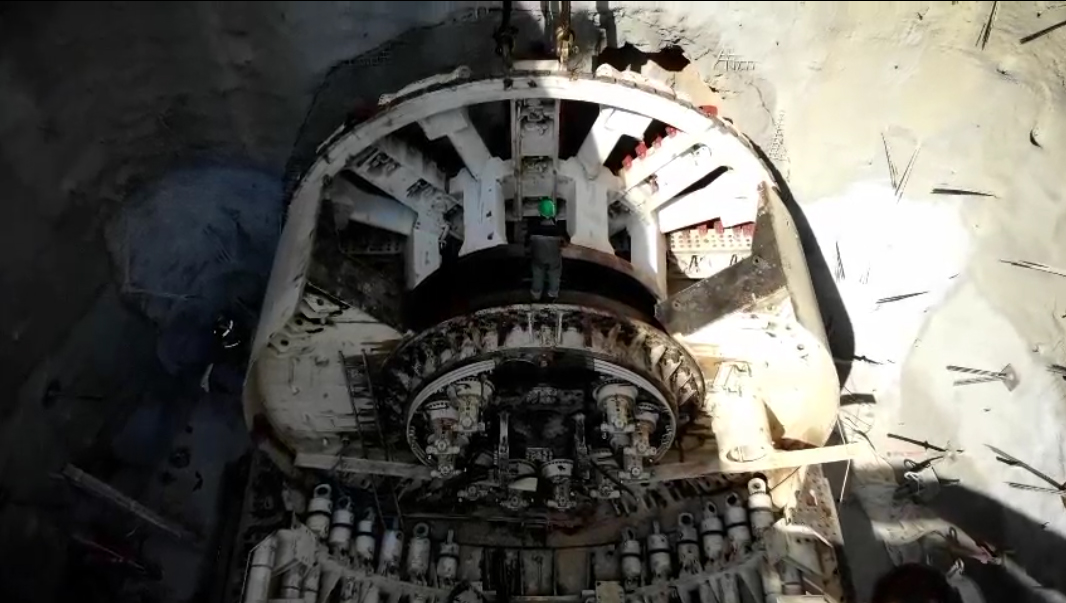

روش اجرا تونل: حفاری مکانیزه
تعداد ایستگاه (ریلی): 3 ایستگاه چهاردانگه، شاطره و میدان نماز (قرارداد حاضر، فقط اجرای تونل مکانیزه است)
توضیحات:

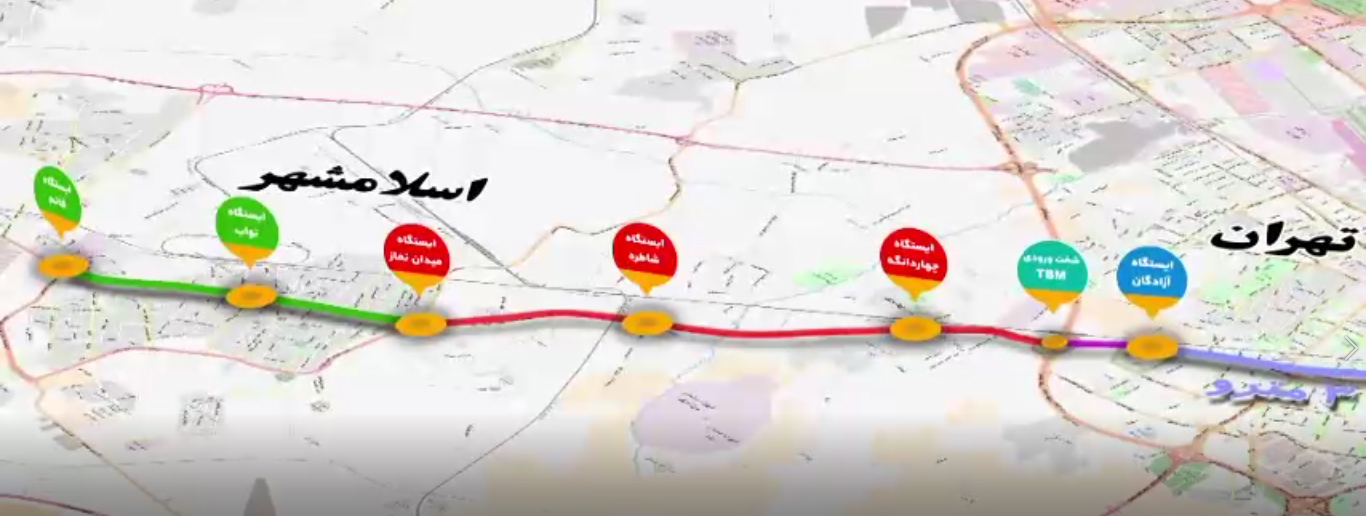

قطعه اول و دوم پروژه مترو اسلامشهر، ایستگاه آزادگان را به میدان نماز اسلامشهر متصل خواهد کرد. قطعه سوم حدفاصل ایستگاه نماز تا ایستگاه قائم و به طول 5 کیلومتر می باشد.
قطعه دوم حد فاصل شفت ورودی تا میدان نماز اسلامشهر را طی خواهد کرد و شامل شفت های ورودی، خروجی و پشتیبان می باشد.

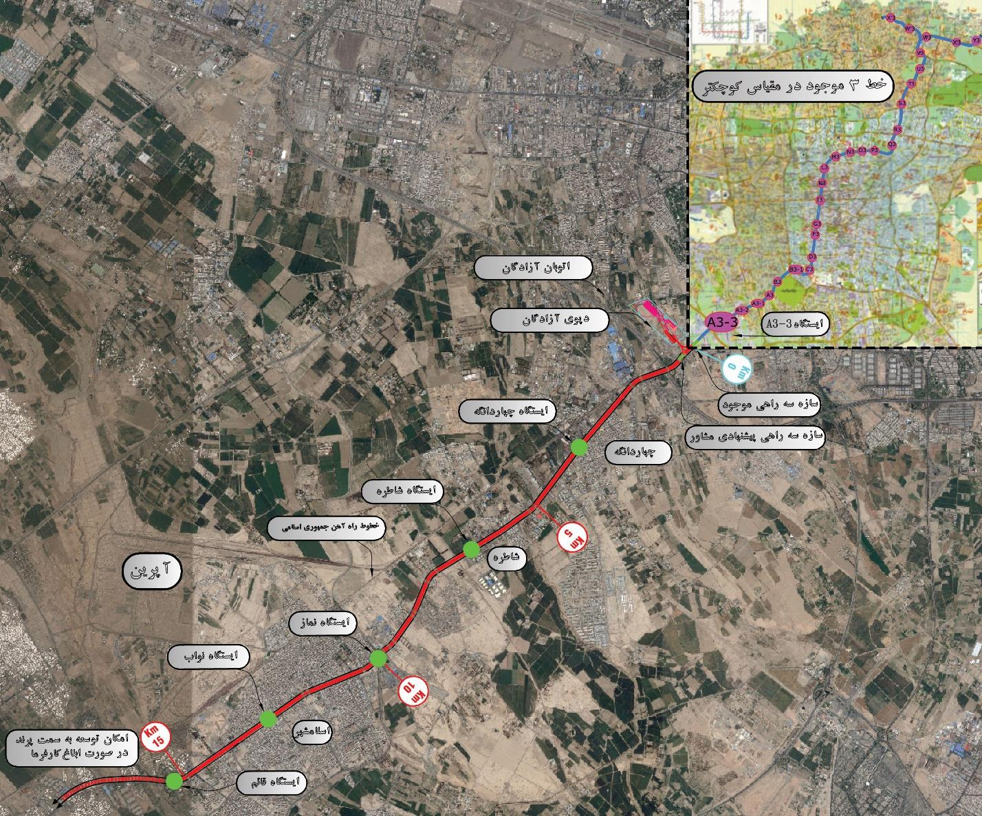

طول کل مسیر 15/5 کیلومتر بوده که تا میدان قائم اسلامشهر ادامه می یابد و شامل 5 ایستگاه، شفت های ورودی و خروجی دستگاه حفار مکانیزه (TBM) و 13 هواکش میان تونلی است.
